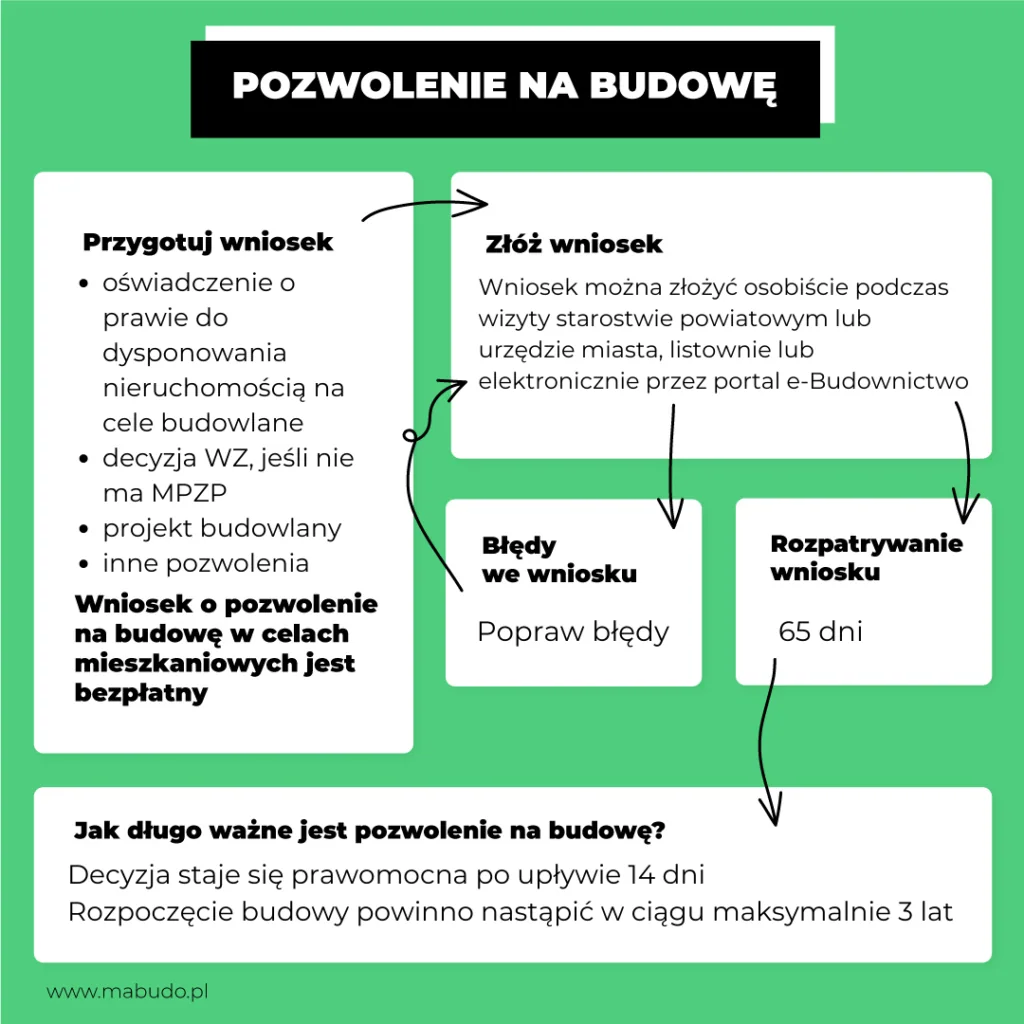

Planując wzniesienie wymarzonego domu, należy w pierwszej kolejności uzyskać stosowne dokumenty, pozwolenia oraz projekt, a także dokonać stosownych zgłoszeń. Jednym z możliwych kroków na drodze ku powstawaniu idealnego domu jest uzyskanie pozwolenia na budowę, czyli decyzji administracyjnej, która jest niezbędna do rozpoczęcia i prowadzenia budowy lub wykonywania danych robót (źródło: https://www.biznes.gov.pl/pl/opisy-procedur/-/proc/34).
W tym artykule przedstawimy wszelkie niezbędne kroki, które zapewnią Ci bezproblemowe przejście przez ten pierwszy etap realizacji domu jednorodzinnego. Należy pamiętać, że pozwolenie nie zawsze wymagane jest w przypadku domów jednorodzinnych, czasami wystarczy dokonanie zgłoszenia budowy. Niemniej jednak wniosek o pozwolenie można złożyć zamiast zgłoszenia bez podania powodu decyzji.
Istnieje również szereg sytuacji, w których uzyskanie pozwolenia na budowę domu jednorodzinnego jest wymagane. Dzieje się tak m.in., gdy jego obszar oddziaływania nie mieści się w całości na działce lub działkach, na których został zaprojektowany, a także w przypadku konieczności przeprowadzenia oceny oddziaływania na środowisko lub na obszar Natura 2000 (źródło: Prawo Budowlane).
Gdzie i jak składać wniosek?
Pozwolenie na budowę domu obecnie można uzyskać składając odpowiednie dokumenty w formie papierowej lub elektronicznej:
• podczas wizyty w starostwie powiatowym lub urzędzie miasta właściwym dla miejsca stawiania obiektu,
• listownie,
• elektronicznie przez portal e-Budownictwo.
Wniosek ten składa inwestor. Formularz dostępny jest na stronie rządowej, a w celu jego złożenia nie są wymagane dodatkowe opłaty, jeśli obiekt służy w celach mieszkaniowych.
Kiedy należy zgłosić wniosek?
Wniosek o wydanie pozwolenia na budowę należy złożyć przed rozpoczęciem robót. Należy wziąć pod uwagę, że organ administracji architektoniczno-budowlanej ma ustawowe 65 dni na wydanie decyzji. Musimy być świadomi, że rozpoczęcie robót przed uzyskaniem prawomocnej decyzji zostanie uznane za samowolę budowlaną. (źródło: https://www.biznes.gov.pl/pl/opisy-procedur/-/proc/34)
Istotną kwestią związaną z procesem stawiania domu jednorodzinnego z pozwoleniem jest również konieczność zatrudnienia kierownika budowy. Osoba ta odpowiada za szereg działań takich, jak prowadzenie dokumentacji, zabezpieczenie terenu, kierowanie pracami zgodnie z projektem oraz przepisami BHP, koordynowanie realizacji zadań zapobiegających zagrożeniom bezpieczeństwa i ochrony zdrowia oraz inne elementy zawarte w art. 22. Ustawy o prawie budowlanym (źródło: Prawo budowlane).
Zatrudnienie kierownika (osoby z uprawnieniami) jest obowiązkiem inwestora. Dotyczy to zarówno określonych robót, jak i rozbiórek.
Jakie są niezbędne dokumenty w celu uzyskania pozwolenie?
Do formularza wniosku zgodnie z przepisami Ustawy o prawie budowlanym z 1 lipca 1994 roku inwestor powinien przedłożyć w stosownym urzędzie (zgodnym z miejscem rozpoczęcia prac) trzy egzemplarze projektu zagospodarowania działki lub terenu oraz projektu architektoniczno-budowlanego wraz ze stosownymi opiniami, uzgodnieniami, pozwoleniami i innymi dokumentami, które wynikają z przepisów prawa. Możliwe jest również złożenie wniosku elektronicznego z zaznaczeniem odpowiedniego regionu (źródło: Prawo budowlane).
Projekt budowlany składa się z:
• Projektu zagospodarowania działki lub terenu – sporządzonego na aktualnej mapie do celów projektowych lub jej kopii wraz z opisem oraz informacją o obszarze oddziaływania obiektu.
• Projektu architektoniczno-budowlanego – wraz z opinią geotechniczną oraz postanowieniem udzielającym zgody na odstępstwo, jeśli zostało wydane.
• Projektu technicznego – nie ma obowiązku przedkładania wraz z wnioskiem oraz nie podlega zatwierdzeniu w decyzji o pozwoleniu na budowę.
Opinii, uzgodnień, pozwoleń i innych dokumentów np.:
• Oświadczenia inwestora o posiadanym prawie do dysponowania nieruchomością na cele budowlane.
• Decyzji o warunkach zabudowy i zagospodarowania terenu lub wypis i wyrys z miejscowego planu zagospodarowania terenu.
• Umowy urbanistycznej.
• Oświadczenia projektanta o możliwości przyłączenia domu do sieci ciepłowniczej.
• Oświadczenia właściwego zarządcy drogi o możliwości połączenia działki z drogą, zgodnie z przepisami o drogach publicznych.
• Warunków technicznego przyłączenia do sieci (elektrycznej, wodociągowej, kanalizacyjnej itp.).
• Informacji dotyczącej bezpieczeństwa i ochrony zdrowia.
Innych dokumentów wymaganych odrębnymi przepisami, a w szczególności dotyczące obiektów zabytkowych, górniczych, radiotelekomunikacyjnych czy obszarów morskich, również wydawanych przez inne organy.
Do projektu zagospodarowania działki lub terenu, architektoniczno-budowlanego oraz technicznego (nie podlega zatwierdzeniu przez organ arch. – bud.) należy załączyć:
1. Kopie decyzji o nadaniu uprawnień budowlanych w odpowiedniej specjalności projektantów sporządzających projekt oraz zaświadczenia o przynależności do Izby z wyjątkiem osób wpisanych do centralnego rejestru osób posiadających stosowne uprawnienia.
2. Oświadczenie projektanta o sporządzeniu projektu zgodnie z obowiązującymi przepisami i zasadami wiedzy technicznej.
Pozwolenie wydane lub odrzucone – jak postąpić w takich sytuacjach?
Zgodnie z Ustawą o prawie budowlanym z 1 lipca 1994 roku, aby uzyskać pozwolenie należy spełnić wszelkie wymagania określone w decyzji o warunkach zabudowy i zagospodarowaniu terenu lub obowiązujące w miejscowym planie zagospodarowania przestrzennego czy innych aktach prawa miejscowego (Źródło: Prawo Budowlane).
Podczas rozpatrywania wniosku dotyczącego pozwolenia przede wszystkim sprawdzany jest zakres i treść projektu oraz dołączone załączniki. Uprawniony organ sprawdza zgodność projektu zagospodarowania terenu oraz architektoniczno-budowlanego z decyzją o warunkach zabudowy, wymaganiami ochrony środowiska oraz innymi uchwałami. W toku postępowania weryfikowana jest również zgodność projektu z przepisami techniczno-budowlanymi, a także kompletność dokumentów. Projektanci opracowujący poszczególne części projektu muszą mieć uprawnienia w odpowiedniej specjalności, być członkami Izb oraz złożyć niezbędne oświadczenia.
Organ administracji ustawowo jest zobowiązany do wydania decyzji w sprawie pozwolenia w ciągu 65 dni pod rygorem nałożenia kary finansowej na ten organ w wysokości 500 zł za każdy dzień zwłoki. Jeśli zostaną wykryte braki lub nieprawidłowości w czasie rozpatrywania wniosku dotyczącego pozwolenia, organ nakłada w formie postanowienia obowiązek ich usunięcia w wyznaczonym terminie (czas nie wlicza się do biegu terminu na wydanie decyzji).
Stosowny organ administracji nie może odmówić wydania pozwolenia na budowę w przypadku spełnienia wszystkich wymagań określonych w przepisach prawa (w art. 32 ust. 4 oraz art. 35 ust. 1 Ustawy o prawie budowlanym) o czym mówi wprost art. 35 ust. 4 tej samej ustawy.
Przewidziano również przypadki, w których zostaje wydana decyzja odmowna w sprawie pozwolenia. Są to trzy podstawowe sytuacje: gdy nie zostaną uzupełnione braki do wniosku w wyznaczonym terminie, roboty zostaną rozpoczęte przed wydaniem decyzji o pozwoleniu na budowę lub na działce znajduje się obiekt z decyzją o nakazie rozbiórki.
Zmiany w projekcie a pozwolenie – czy są możliwe?
Po wypełnieniu dokumentów i uzyskaniu pozwolenia na rozpoczęcie prac nad domem, istnieje możliwość zmiany, oczywiście może to się wiązać z kolejnymi formalnościami.
Zmiany podzielone są na dwa typy:
1. Nieistotne odstępstwa od projektu.
2. Istotne odstępstwa od projektu.
W przypadku pierwszej sytuacji prawo określa, że nie są wymagane kolejne zgody. Podczas konieczności zmian należy zwrócić uwagę czy nie wpisują się one w tzw. istotne odstępstwa, do których zaliczamy:
1. zakres objęty projektem zagospodarowania (działka/teren) z wyłączeniem urządzeń budowlanych i małych obiektów architektonicznych np. altany. Istotne parametry obiektu/domu: kubatury, powierzchni, wysokości, długości, szerokości i liczby kondygnacji,
2. zmiany w warunkach zapewnienia osobom niepełnosprawnym swobodnego korzystania z obiektu,
3. zmiany ustalonego wcześniej sposobu użytkowania obiektu lub jego części,
4. warunków zawartych w takich dokumentach jak miejscowy plan zagospodarowania przestrzennego oraz w innych aktach prawa miejscowego,
5. zmian, które wcześniej musiały być już przedłożone w organie, w celu uzyskania pozwolenia.
Powyższe elementy wpływają na zmiany w pozwoleniu. Należy pamiętać, że to projektant dokonuje decyzji czy dana zmiana kwalifikuje się jako istotna czy też jako nieistotna. (źródło: https://www.biznes.gov.pl/pl/opisy-procedur/-/proc/551)
Czy pozwolenie może się przedawnić?
Decyzja ta wydawana jest na 3 lata wraz z dniem, w którym nabrała mocy prawnej. Po tym czasie pozwolenie wygasa, może również stać się nieprawomocne, jeśli działania nad obiektem zostaną przerwane na 3 lata. Możliwe jest również stwierdzenie nieważności (tylko do 5 lat po doręczeniu lub ogłoszeniu decyzji) albo uchylenia decyzji o pozwoleniu. W obu przypadkach rozpoczęcie lub wznowienie prac możliwe jest po uzyskaniu tego dokumentu.
Istotne odstąpienie od zatwierdzonego projektu zagospodarowania terenu lub projektu architektoniczno-budowlanego jest dopuszczalne po uzyskaniu decyzji o zmianie pozwolenia na budowę. Kwalifikacji zmian jako istotne lub nieistotne dokonuje projektant zgodnie z przepisami prawa.
Zakończenie budowy – kiedy można użytkować dom?
Po zakończeniu wszelkich robót kierownik zgłasza obiekt do stosownego organu, który wydaje decyzję w sprawie użytkowania domu. Należy mieć na uwadze, że podczas prac prowadzony jest (przez kierownika) stosowny dziennik budowy, który składa się po zakończeniu wszelkich robót, w którym należy również dokonać wpisu dotyczącego oddania obiektu (do organu trzeba przedłożyć oryginał). Pozostałe dokumenty niezbędne do zakończenia domu to:
• Zawiadomienie o ukończeniu prac (bądź pozwolenie na użytkowanie) wraz z pisemnym oświadczeniem nadzoru budowlanego o braku sprzeciwu względem zamieszkania w danym obiekcie.
• Projekt techniczny.
• Kopie rysunków, również z naniesionymi zmianami i opisem, jeśli takowe zmiany miały miejsce.
• Oświadczenie kierownika, mówiące o zgodności projektu ze wzniesioną konstrukcją w tym doprowadzenie do należytego stanu i porządku danego terenu.
• Dokument stanowiący o prawidłowym zagospodarowaniu terenów przyległych (jeśli takowe przesłanki istnieją).
• Protokół dot. badań i sprawdzeń.
• Pełna dokumentacja geodezyjna (wykonana przez uprawnionego specjalistę).
• Potwierdzenie przez zarządców odbioru wszelkich wykonanych w domu przyłączy (gazowych, ciepłowniczych itp.).
• Jeśli obiekt stawiany jest na podstawie umowy urbanistycznej należy dołączyć zaświadczenie o warunkach spełnienie wymagań dotyczących nieodpłatnego przekazania na rzecz gminy zrealizowanej inwestycji uzupełniające.
• Jeśli Twój dom znajduje się na transeuropejskiej sieci drogowej należy dołączyć wynik audytu dot. bezpieczeństwa ruchu drogowego.
• Pozwolenie nadzoru technicznego na korzystanie z urządzeń.
• Dokument świadczący o braku sprzeciwu Państwowej Inspekcji Sanitarnej i Państwowej Straży Pożarnej na rozpoczęcie użytkowanie (jeśli jest wymagane).
• Uiszczenie opłaty skarbowej i przedłożenie dokumentu potwierdzającego wpłatę.
W przypadku, kiedy jesteś reprezentowany przez pełnomocnika to musisz również przedstawić pełnomocnictwo oraz uiścić opłatę za jego udzielenie.
Jeśli złożony wniosek zostanie rozpatrzony pozytywnie tzn. nie zostanie zgłoszony w tej sprawie sprzeciw, to możemy zamieszkać w domu po 14 dniach (źródło: https://www.biznes.gov.pl/pl/opisy-procedur/-/proc/565).
FAQ – pozwolenie na budowę domu jednorodzinnego: kiedy jest potrzebne, dokumenty i terminy
Kiedy potrzebne jest pozwolenie na budowę domu?
Pozwolenie na budowę jest wymagane, gdy obszar oddziaływania domu wykracza poza działkę albo inwestycja wymaga oceny oddziaływania na środowisko lub na obszar Natura 2000. W pozostałych przypadkach dom jednorodzinny można zbudować na podstawie zgłoszenia z projektem – zamiast zgłoszenia zawsze można jednak złożyć wniosek o pozwolenie.
Jakie dokumenty są potrzebne do pozwolenia na budowę?
Najczęściej potrzebny jest projekt budowlany z adaptacją, projekt zagospodarowania działki, dokument potwierdzający prawo do dysponowania nieruchomością, wypis i wyrys z MPZP albo decyzja WZ oraz wymagane uzgodnienia branżowe.
Ile trwa uzyskanie pozwolenia na budowę?
Urząd ma ustawowo 65 dni na wydanie decyzji. Faktyczny czas zależy od kompletności dokumentów: dobrze przygotowany projekt i komplet załączników ograniczają ryzyko wezwań do uzupełnień, które zwykle wydłużają proces.
Czy MABUDO pomaga uzyskać pozwolenie na budowę?
Tak. MABUDO oferuje usługę uzyskania pozwolenia na budowę za 9 000 zł brutto: adaptację projektu, koordynację formalności i złożenie wniosku w imieniu inwestora. Szczegóły znajdziesz na stronie Pozwolenie na budowę.
